攀西电网优化改造工程全面建成投运 四川清洁能源外送能力大增250万千瓦
2025-06-16 15:34:08来源:中央广电总台国际在线编辑:邓超责编:冯巧凤

  6月15日,攀西电网优化改造工程全面建成投运。攀西电网完成历史性重塑,四川电网实现结构性升级,有力推动四川电力外送通道向清洁能源基地延伸,为“西电东送”国家战略构筑了更坚实的保障体系;有力提升攀西地区向省内负荷中心的输电能力,大幅增强了电网运行灵活性与极端故障抵御能力,实现外送更稳、内供更强、支撑更优。

  该工程是推动西南地区构建新型能源体系、加速绿色低碳转型的关键一步,也是推动清洁能源优势向区域发展动能转化的具体实践。攀西地区得天独厚的资源优势将进一步转化为强劲的经济增长动力,为区域发展注入新活力。

攀西电网优化改造工程全面建成投运 四川清洁能源外送能力大增250万千瓦_fororder_微信图片_20250616143604

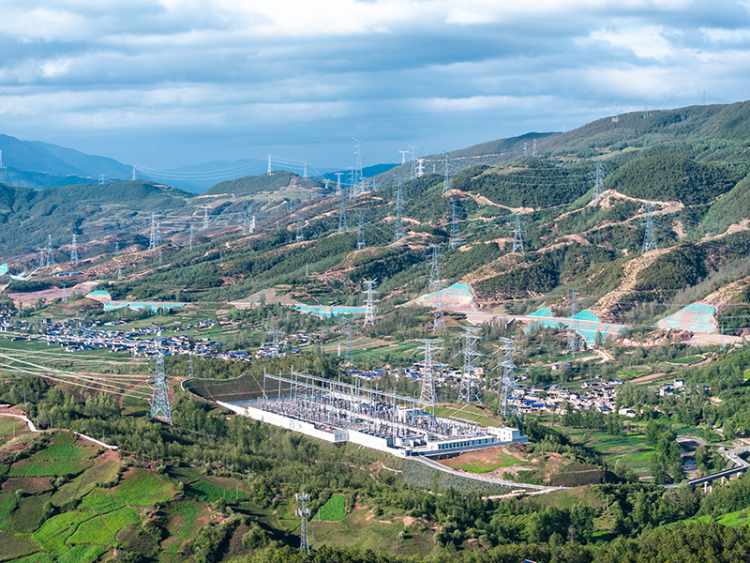

攀西电网优化改造工程新建的月城Ⅱ500千开关站及输电线路 摄影 郑自豪

  为什么要优化

  疏经通络 “外科手术”化解系统风险

  攀西地区即攀枝花市和凉山彝族自治州所在区域,是四川最大规模的清洁能源基地,也是“西电东送”国家战略的核心送端区域。到2025年底,该地区清洁能源总装机规模预计将突破5000万千瓦,形成“水风光”互补的清洁能源体系。

  随着大型风、光、水电集群,特别是白鹤滩、锦屏梯级等多座巨型水电站接入电网,攀西地区输电通道数量快速增长,一张如蜘蛛网般密布的输电线路网络悬在上空。据统计,域内500千伏及以上线路多达46回,其安全稳定运行对于四川全省乃至我国华东、华中地区电力安全至关重要,亟需一场精准的“外科手术”,从根本上“疏经通络”,解决电网系统性风险。

  2022年11月,这场国家电网公司有史以来最复杂的500千伏省级电网优化改造工程在阵阵机械声中拉开序幕。

  工程历时3年,分为5个阶段实施,新建500千伏开关站一座、500千伏线路680公里,涉及15回在运500千伏线路改接、8座变电站改扩建、超1000公里光缆通信系统改造等一系列任务,作业人员峰值超7000人。

  “简单来说,就是要将原本错综复杂的电网,建成为南北两组互不干扰的输电通道,实现锦屏至苏南、雅中至江西、白鹤滩至江苏、白鹤滩至浙江四条特高压直流及其近区500千伏电网‘两两分组’接入。”国网四川电力建设部相关负责人李漾汛介绍说。此外,工程还新建两回500千伏交流送出通道,增加250万千瓦送出能力,保障四川负荷中心的电力供应。

  怎么优化

  步步为营 庖丁解牛“五阶段”稳步推进

  为保证攀西电网优化改造工程建设有序推进,国网公司高度重视,反复研究,持续加强督导协调。国网西南分部优化电网调度运行,保障区域电力安全可靠供应。地方各级政府成立工作专班,为工程保驾护航。国网四川电力制定环环相扣的施工计划,扎实开展工程建设。

  “就像庖丁解牛那样,整个工程分为5个阶段,难度最大的第5阶段又分为4个步骤。在现场,施工人员细化管控到最小作业单元,具体任务分解到每一天。”国网四川建设公司业主项目经理徐乾杰介绍说。

  2023年9月,银线跨越金沙江和高海拔重冰区,第一阶段建昌至叙府500千伏双回线路工程建成投产,为攀西地区清洁能源输送新增两条“大动脉”,也为后续工程实施打下坚实基础。

  2023年12月,第二阶段月城Ⅱ500千伏开关站建成投产,攀西电网再添一颗强劲“心脏”;城沐双回、月雅双回500千伏线路成功接入,其难度堪比“心脏搭桥”手术,对工程起到承上启下的关键作用。

  2024年12月,随着线路改接、变电站改造、光缆改造等工作有序开展,第三、四阶段任务陆续告捷,攀西电网南北两组输电通道初步形成,四大直流及其近区500千伏电网“两两分组”雏形初现。

  2025年2月,工程“最后一棒”开跑。“作为收官之战,第五阶段是整个工程实施难度最大的阶段。改造任务技术复杂、作业面广、安全风险高,涉及线路新塔组立、旧塔拆除、导线转接及光缆割接等多项高强度作业,且施工需在紧张的停电窗口期内完成。”徐乾杰说。

  为确保工程第五阶段安全高效推进,国网四川电力制定“停电—接入—调试—送电”全流程方案,通过多专业协同作业,完成7座变电站及8回500千伏线路的改造与调整等关键施工任务,为工程画上圆满句号。

  克服了什么困难

  前所未有 “六大难题”逐一攻坚

  “攀西电网优化改造工程是一场电网的精密手术、系统的绣花工程,建设所面临的难题在整个四川电网建设史上前所未有。”李漾汛说,“总结来说,论证决策、统筹策划、现场组织、电网风险防控、运维保障之难都是前所未有,而且方案制定特别严、时间跨度特别长、交叉跨越特别多、运行管控特别难、建设环境特别差、施工难度特别大。”

  由于攀西电网原有电力通道相互交织,牵一发而动全身。在规划设计中,国网四川电力组织专家团队反复分析系统方案,精准推敲运行方式,最大程度保护生态,把原有错综复杂的电网架构逐步理顺、绘制清晰。国网四川调控中心细化编制各阶段管控方案,深入开展电网风险、作业风险“双控”,开展反事故演练19次、编制反事故预案151项。

  在交叉跨越方面,工程累计穿越特高压线路、500千伏线路以及铁路、公路、航道等设施70次,犹如在密集交错的网格中“穿针引线”。在施工难度方面,工程涉及500千伏线下组塔、铁塔拆除、在运500千伏线路改接、光缆改造以及变电站改造和扩建,牵涉范围之广前所未见。

  此外,攀西电网优化改造工程沿线94%以上为山地和高山大岭,最高海拔超3300米。每年雨雪季和低温期长达5个月,全线133公里为重冰区,导线结冰时的厚度可达成年人手腕粗细。

  “500千伏建叙线约有13公里线路,全年超3个月大雪封山。大家顶风冒雪,增加场地霜雪清除、铁塔除冰等措施,实行单班组小区域多塔位组装,艰难地把这块‘硬骨头’啃了下来。”国网四川送变电公司500千伏建叙线施工项目经理陈啸说。

  国网四川电力还大力推行分体式机械旋挖、山地机械化组塔、智能可视化放线等机械化施工措施,通过“机械代人、机械减人”,提高施工效率。据统计,工程建设过程中,山地机械化率达60%以上,减少作业人员1100余人,提升作业效率40%。

  崇山峻岭间,电网“动脉图”悄然改画。攀西电网外送断面增加到10回500千伏线路,新增250万千瓦供电能力。汩汩电流通过升级后的电网流向负荷中心,点亮千家万户,启动工业马达。

  “凉山州发展和改革委员会积极推动工程建设,工程投运后,有力支撑了清洁能源开发与消纳,助力凉山州经济社会发展。”凉山州发展和改革委员会能源建设管理科负责人冉永国表示。

  “随着工程投运,电网输送能力提升,新能源可以更稳定地送出去,推动绿色电力向绿色算力转化,为四川加快算电融合发展作出更大贡献。”四川盐源华电新能源有限公司总经理张林渠表示。(文 高珩瑞)

国际在线版权与信息产品内容销售的声明

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
