2025-05-08 15:32:17来源:川观新闻编辑:冯巧凤责编:冯巧凤

  5月7日清晨,由国网德阳供电公司建管的500千伏邡乐一、二线正式投运。该工程将进一步提升500千伏谭家湾变电站的供电能力,优化德阳电网结构,为迎峰度夏期间电网安全运行和电力可靠供应提供保障。

德阳500千伏邡乐一、二线顺利投运

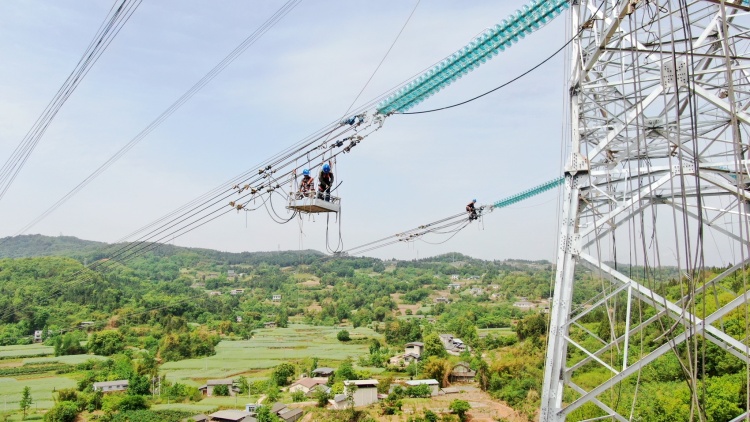

  近日,在德阳市罗江区万安镇,国网德阳供电公司组织电网建设人员在谭家湾—什邡、谭家湾—富乐500千伏线路搭接工程1号塔开展紧线施工及附件安装工作。 陈前宇 摄

  该工程作为今年国网德阳供电公司迎峰度夏重点工程之一,将原接入500千伏谭家湾变电站的500千伏谭乐一、二线和500千伏谭邡一、二线在站外断开,新建8基铁塔,架设1.9千米架空线路实现输电线路立体化搭接,并同步完成60千米光缆升级,改造搭接后新线路重新命名为500千伏邡乐一、二线。这一结构性调整,使投运近20年的500千伏谭家湾变电站实现“减负增效”,成功释放出500千伏谭家湾变电站4个出线间隔,为3号主变扩建创造了有利条件,也将进一步提升500千伏谭家湾变电站供电能力。

  项目开工实施以来,国网德阳供电公司充分调配施工力量,组建专项攻坚团队,高峰时段十余个作业面同步推进,300余人协同作战,全速加快项目建设进程。在工程建设管理中,国网德阳供电公司统筹抓好安全、质量、进度管控,不断优化施工方案、管理措施、施工工序。通过“月计划、周跟踪、日管控”全周期管理模式和多专业协同会商机制,严格落实施工现场安全管控要求,及时协调解决施工过程中遇到的问题困难,确保工程安全高效推进。

  目前,德阳供电公司正加速推进谭家湾500千伏变电站3号主变增容扩建工程、齐天220千伏输变电工程等重点项目的建设进程,全面落实迎峰度夏79项重点举措,确保8个迎峰度夏补强工程在6月30号前投运。(陈前宇 川观新闻·德阳观察 古蓉媛)

国际在线版权与信息产品内容销售的声明

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
