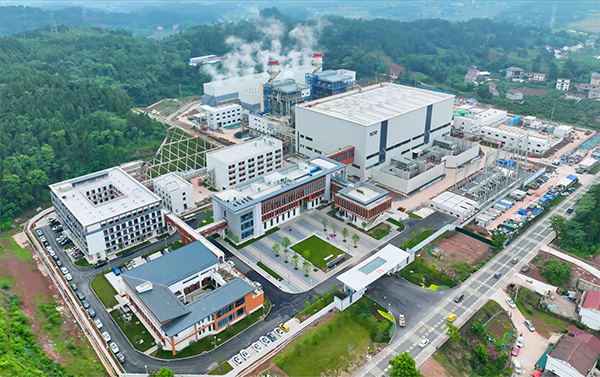

9月16日晚9时16分,川投集团资阳燃气电站新建工程项目2号机组一次通过168小时试运行,标志着四川省“十四五”首个燃气电站实现全面投产,全省调峰电源再添“生力军”。
川投集团资阳燃气电站新建工程项目 供图 安岳县委宣传部
川投集团资阳燃气电站新建工程项目位于四川省资阳市安岳县永顺镇,是四川省“十四五”重点工程、民生工程。该项目一期工程建设2台740MW燃气-蒸汽联合循环发电机组,采用目前世界上先进的M701J型燃气轮机,联合循环效率达63.7%。
2022年9月16日,该项目主厂房第一罐混凝土浇筑。该项目在短短2年时间内实现“双机”投产,跑出“核准到正式开工仅历时8个月”“正式开工到首台机组投产仅631天”“西南地区首台投产的H级燃气机组”“西南地区首个双投的H级燃气电站”的川投速度。1号、2号机组均实现“厂用电受电、锅炉水压、汽机扣盖、化学清洗、燃机启动和锅炉冲管、燃机冲转定速、发电机并网、168小时试运”八个一次成功。1号机组首次并网到168小时试运结束仅21天。2号机组首次并网到168小时试运结束仅18天,再次刷新纪录。
川投集团资阳燃气电站新建工程项目投产后,年发电量35亿千瓦时,对于维护四川省电网安全、迎峰度夏电力保供都有着十分重要的作用。2024年夏季,四川省连续出现高温天气,省网负荷屡创新高。作为省网重要电源支撑点,川投集团资阳燃气电站坚决扛起电力保供的责任,1号机组6月投产以来,保持顶峰发电能力,在电力保供形势最严峻的8月,实现单次连运17天,2号机组并网后,边调试边保供,有力支撑迎峰度夏期间电力保供。
下一步,川投集团将按照四川省委、省政府强化能源安全保供能力建设部署要求,在四川省国资委指导支持下,进一步发挥省属企业能源保供主力军作用,坚持综合施策、科学规划,做大能源供给总量,提升迎峰度夏电力保障能力,更好保障民生和重点用电需求,为经济社会高质量发展提供有力的能源保障。(文 潘政吉 王璐)
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
