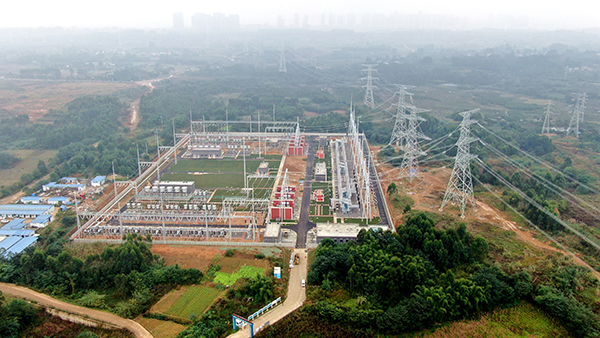

新津500千伏变电站航拍图 摄影 刘湘钒
国际在线四川消息:“220千伏分段213开关成功合上,新津500千伏变电站全站设备带电。”11月14日14时31分,随着对讲机里传来该站负责人熊晓宇的声音,新津500千伏输变电工程顺利投入运行。

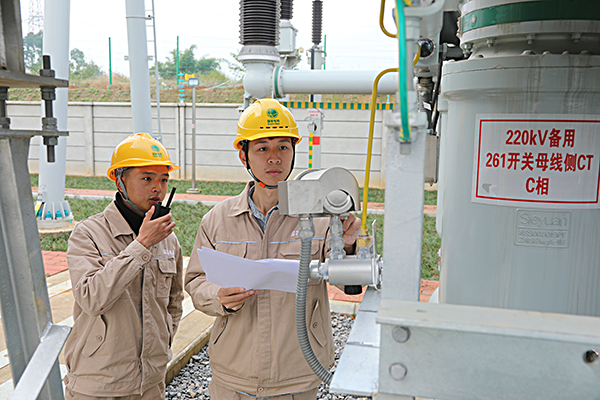

工作人员在新津500千伏变电站验收设备 摄影 王志奇
新津500千伏输变电工程是四川省重点项目,工程包括新建新津500千伏变电站、4回500千伏输电线路及其他配套项目,工程于2019年7月开工建设。其中,新津500千伏变电站位于成都市新津区和彭山县交界处,变电容量240万千瓦,是成都电网第8座500千伏变电站。该工程的建成投运,为成都城南片区及天府新区增加了一个可靠电源点,将在一定程度上缓解成都地区用电高峰“有电供不上”的问题,提高四川电网电力供应保障能力。

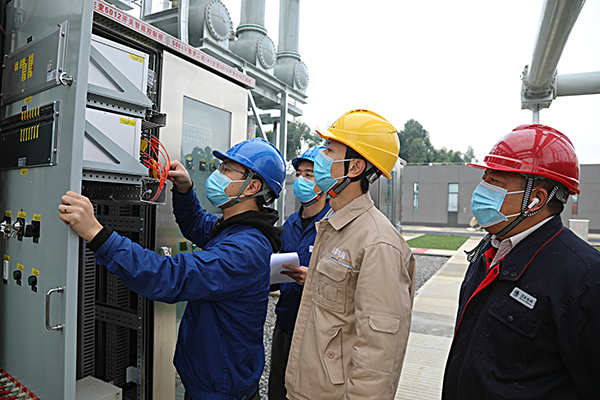

工作人员对设备状态进行核对 摄影 王志奇
“工程工期紧、任务重、建设难度大。近期,受疫情和寒潮双重挑战,各参建单位严守疫情防控底线,加班加点全力保障工程顺利投运。”来自国网四川电力送变电建设有限公司的施工项目经理阮祥云说,新津500千伏变电站站址主要土质为黏土,透水性差、保水性强,建设过程中曾遭遇超长雨季,使得大型机械无法进场施工作业。为此,建设项目部通过优化施工组织、加大资源投入、调整施工顺序等,成功实现“旱季抓进度,雨季不停工”。同时,建设项目部在仅24天的施工窗口期内,成功在不足5000米范围内跨越成昆铁路2次、220千伏输电线路2条,将新津500千伏变电站以“π接”方式接入四川电网。
不仅如此,据国网四川电力建设分公司相关负责人介绍,此次新津500千伏输变电工程投运联调时间非常紧张,设计、建设、运行等单位紧密配合,运用“红、黄、绿”三色将“紧急、一般、已处理”问题分类管理,科学安排交叉作业,“白+黑”昼夜连续调试,确保了工程“零缺陷”投运。
据悉,随着新津500千伏输变电工程顺利投运,四川电网结构得到进一步优化,在为四川地区提供更可靠电力供应保障的同时,也为成渝地区双城经济圈的发展提供了更强劲的能源动力。(文 刘湘钒 王志奇 纪叶生)
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
