四川电网建昌至叙府500千伏输变电工程投运 攀西优化工程第一阶段完成
来源:中央广电总台国际在线  |  2023-09-15 16:53:29

  “已合上5061、5062开关,500千伏建叙Ⅰ线顺利投运。已合上5052、5053开关,500千伏建叙Ⅱ线顺利投运。”9月15日,位于四川凉山的建昌换流站当班值长吴永建向国网四川电力调度汇报,500千伏建昌-叙府输变电工程顺利投运,标志着四川电网攀西优化工程第一阶段圆满完成。

四川电网建昌至叙府500千伏输变电工程投运 攀西优化工程第一阶段完成_fororder_攀西电网500千伏建叙线航拍-供图-周毅

攀西电网500千伏建叙线 摄影 周毅

  此次投运的500千伏建昌-叙府输变电工程是攀西电网优化工程的主要工程,也是攀西电网实施后续改造的前提条件。该工程顺利投运,提升攀西地区清洁能源输送能力约200万千瓦,有效增强四川省负荷中心保供电能力。

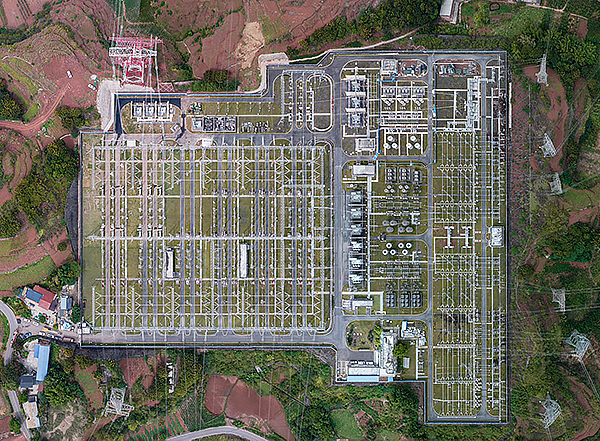

四川电网建昌至叙府500千伏输变电工程投运 攀西优化工程第一阶段完成_fororder_俯瞰500千伏叙府变电站-供图-安伟

俯瞰500千伏叙府变电站 摄影 安伟

  500千伏建昌-叙府输变电工程自2022年11月开工建设,起于四川凉山建昌换流站,止于宜宾叙府500千伏变电站,新建铁塔957基,新建双回线路279千米。工程地势南高北低,线路跨越金沙江,途经2个地级市、8个区县,沿线地形复杂、气候多变,山地高达92%、林区占80%。其中,约25公里为无人区,人迹罕至;约13.5公里线路全年3个月大雪封山,施工难度极大。

四川电网建昌至叙府500千伏输变电工程投运 攀西优化工程第一阶段完成_fororder_攀西电网500千伏建叙线航拍---供图-周毅

攀西电网500千伏建叙线 摄影 周毅

  据介绍,施工过程中,国网四川送变电公司加大机械化装备应用,采用分体式挖孔机、标准化索道、全景可视化张力放线及智能仿真系统等设备,提高施工效率。

  投运阶段,针对线路沿线山势陡峭、冰区复杂等实际,国网四川超高压公司选派80名员工组成高空、地面、飞巡等多个验收组,采取“无人机+人工”协同作业的方式,按照逐基登塔、逐档走线的原则,在凉山、宜宾等地对线路开展全方位精细化验收。

  接下来,四川电网将持续推进攀西电网优化工程的各阶段工作,确保2025年全面完成,进一步升级四川电网,为地方经济社会发展提供更坚强电力保障。(文 周毅)
