4月3日,在四川省宜宾市,国家电网系统在运时间最长的特高压直流换流站——±800千伏复龙换流站结束2023年度检修并带电运行,站内核心设备稳定性及其应对用电高峰等能力进一步提升。

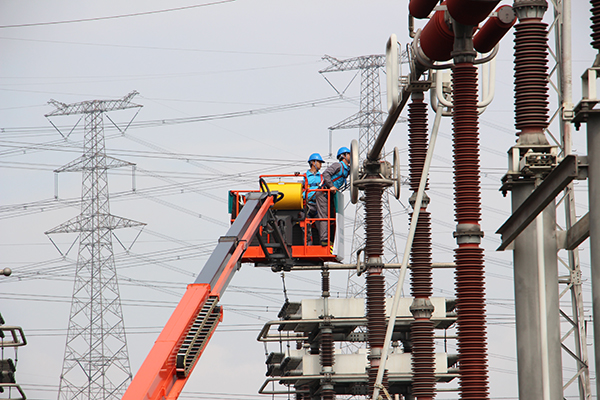

工作人员在进行主通流回路检查作业 摄影 王娇
±800千伏复龙换流站是国家电网首个特高压直流输电工程——复奉直流输电工程的送端换流站,该站于2010年7月投入运行,至今已安全稳定运行13年。为确保这座庞大精密特高压枢纽安全运行,国家电网每年都需要进行年度检修,也就相当于一次全站“超级体检”。

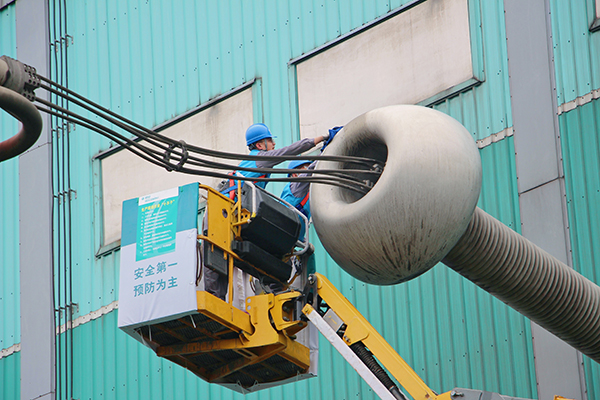

电力工人对设备进行清灰 摄影 孙琦
“本次检修为期7天,检修设备达4121台(套),工期紧、任务重、检修难度大。”复龙站站长余春波介绍,针对此次年度检修,国网四川省电力公司科学部署,建立工作面安全网格化管理机制,组织国网四川直流中心、国网四川送变电公司、国网四川电科院等26家单位715名检修人员,细化任务分工,排查数万条线路,消除安全隐患。

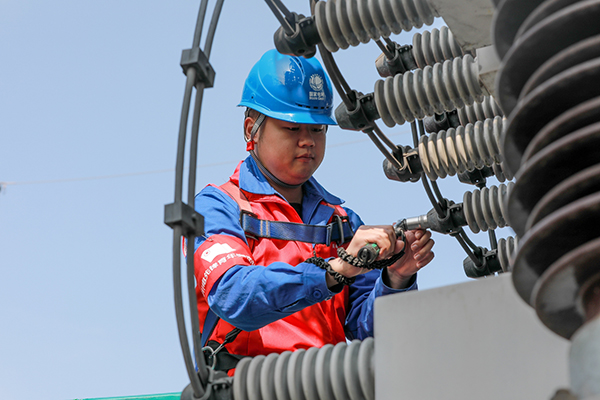

电力工人检修现场 摄影 唐溢
对老旧设备进行更新升级和技术改造,是“超级体检”的核心一环。作为保护特高压换流站核心元件的重要设备,母差保护装置一旦失灵或误动,将影响整个换流站的正常运行。“此次复龙站母差保护装置升级,就好比是在人的心脏‘大动脉’里做高精度的介入手术,安装调试精度要求极高。”检修项目经理代栋说,检修过程中,国网四川送变电公司精益求精,采用智能化技术进行“毫米级”精度的设备更新。
据悉,±800千伏复龙换流站投运13年来,累计输送电量超3300亿千瓦时。本次年度检修全面提升了该站核心设备稳定性,进一步提升了复奉直流输电系统的安全可靠水平。(文 何婧婷 李建璋)
