7月7日,渝昆五标南溪区裴石镇石盘220KV高台二线迁改工作在经历168小时后,顺利通电带载运行,标志着渝昆五标电力线、通信线、油汽管线“三线”迁改工作实现全部清零,为箱梁架设通道打通了最后一道障碍。同时,中铁三局渝昆五标也成为渝昆高铁川渝段首个完成“三线”迁改的施工单位。

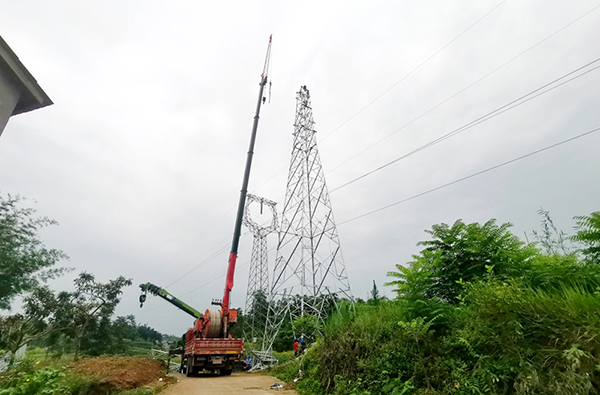

线路施工现场 摄影 辛宁
自2020年12月底征地拆迁工作开展以来,中铁三局渝昆5标严格按照“和谐征迁”的工作思路,成立征地拆迁专项小组,通过强化宣传动员,积极组织协调,大力推进征迁工作。截至目前,南溪区内的“三线”迁改共计246条,其中电力135条、油汽管道34条、弱电46处、给排水管道31处,已实现全部清零,如期完成渝昆五标的征地拆迁工作。

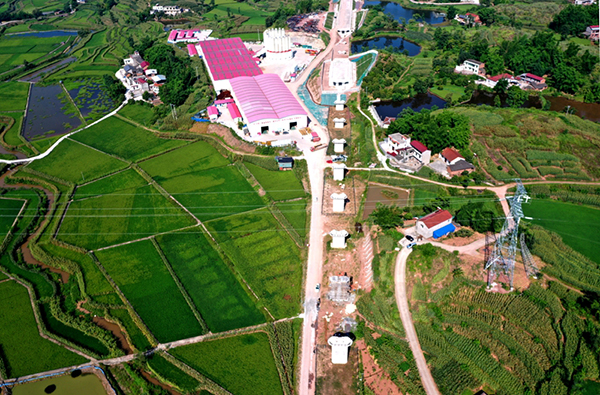

线路施工现场 摄影 辛宁
据了解,渝昆高铁是国家《中长期铁路网规划》“八纵八横”高速铁路通道——京昆客运通道的重要组成部分。渝昆高铁建成后,可使重庆至昆明铁路运行时间由原来5小时缩短至2小时,全面加强成渝城市群与滇中地区各领域交流,催化区域协同发展。(文 刘昌盛 辛宁)
