“川军”抢滩国内首个海岛抽水蓄能电站

海蓄电站下水库全景(中国水电七局 供图)
国际在线四川消息(毛琴 通讯员 朱隐 陈果):近日,中国电建水电七局(下称:水电七局)海南琼中抽水蓄能项目部(简称:海蓄)安装的首台机组开始试运行。
海蓄,地处琼中黎族苗族自治县的黎母山镇,四周广袤森林环绕。作为中国首个海岛绿色抽水蓄能电站,是目前中国施工安装速度最快的抽水蓄能工程。
抽水蓄能因为有“蓄电池”的功能,担负电网调峰、填谷、调频、调相、事故备用、黑启动等任务,清洁能源节能减排作用巨大,是南方电网规划建设的重点项目。到2020年底,规划新开工抽水蓄能项目发电量将达到7000万千瓦,水电七局人已将目光锁定这块“蛋糕”。

首台抽水蓄能发电机转子吊装(中国水电七局 供图)
南下要有“门票”
“这里是公司(水电七局)转型的新战场,同很多转型中的项目一样,我们首先要解决的就是在这块新领域生根发芽。”对于责任,海蓄项目常务副经理黄建有着深刻的认识。
海蓄是水电七局承建的南方电网的首个抽水蓄能工程,也是水电七局承建的首个抽水蓄能机电安装工程。为在南方电网建设中觅得一席之地,得到海蓄工程的承建“门票”,水电七局在投标环节卯足了劲,经过激励博弈,最终如愿“进门”。
进来了,就必须干好!安全文明施工面貌的保持,施工面全面铺开方案选定和应急预案规划,质量检测、生产成本控制等一系列问题,考验着参建的每一位水电七局人。
“当他‘赌约’一说出口,我就知道,我们赢定了。”回忆起最初的场景,海蓄土建项目负责人王强仍是掩盖不住的喜悦。原来得到业主南方电网双调公司的认可,源于一次“打赌”。业主认为,项目部不可能在规定的时间内完成20仓的浇筑。可事实是,项目部提前三天,完成浇筑28仓,浇筑出来的质量更是光滑如丝绸,业主心服口服,信任也就一点一滴建立了起来。

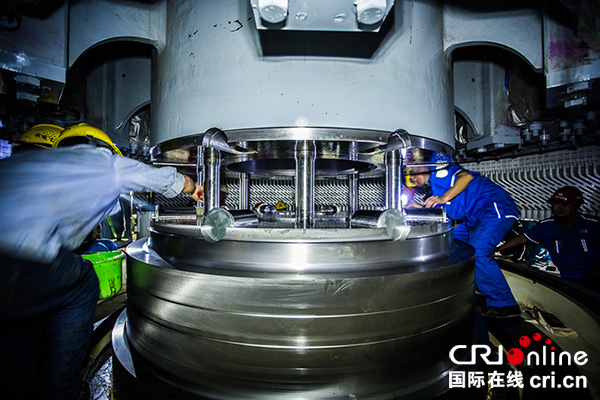

转子吊装对位(中国水电七局 供图)
抢滩要有“门路”
“这是全国施工安装最快的抽水蓄能工程,水电七局‘牛’啊。”如果说土建赢得了业主的初步信任,那么后来的机电安装,更是让业主赞叹不已。
两年的时间过去了,业主机电部负责人经常直接拿出同期建设的其他抽水蓄能进行数据对比。
2015年12月30日一号机组尾水首节肘管吊装,至2017年8月30日总装完成,最终一次性充水成功。用20个月的时间完成了常规27个月工期的建设任务,创造了同类抽水蓄能电站机电安装的国内最快纪录。同时,工程质量合格率100%,业主投诉率为零,单位工程优良率98%以上。
相关新闻
国际在线版权与信息产品内容销售的声明:
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
